灌漿料的施工方法 無收縮灌漿材料的灌漿施工分為幾個步驟 :
1、灌漿施工前應準備好攪拌機、灌漿設備、模板及養(yǎng)護用品。
2、二次灌漿時,模板與設備底座周圍的水平距離應控制在100mm左右;模板*部分的標高不得低于設備底座上表面50mm。
3、在混凝土結構改造加固過程中,模板支護應留有足夠的灌漿孔和排氣孔,灌漿孔直徑不小于50mm,間距不大于1000mm。
4、混合水泥基灌漿材料時,應根據產品要求的用水量加水。應采用機械混合?;旌蠒r,應先加入約3分鐘的2/3水,然后加入剩余
均勻。混合地點應靠近灌漿地點。
5、地腳螺栓錨固灌漿: ⑴地腳螺栓成孔時,螺栓孔壁粗糙,應將孔內清理干凈,不得有浮灰、油污等雜質,灌漿前用水浸泡8~12小時,清孔內積炎。
⑵ 地腳螺栓表面的油污和鐵銹。
⑶將混合好的水泥基灌漿材料倒入螺栓孔中時,可根據需要調整螺栓 位置。灌漿過程中嚴禁振搗,可適當插搗,灌漿后不得再

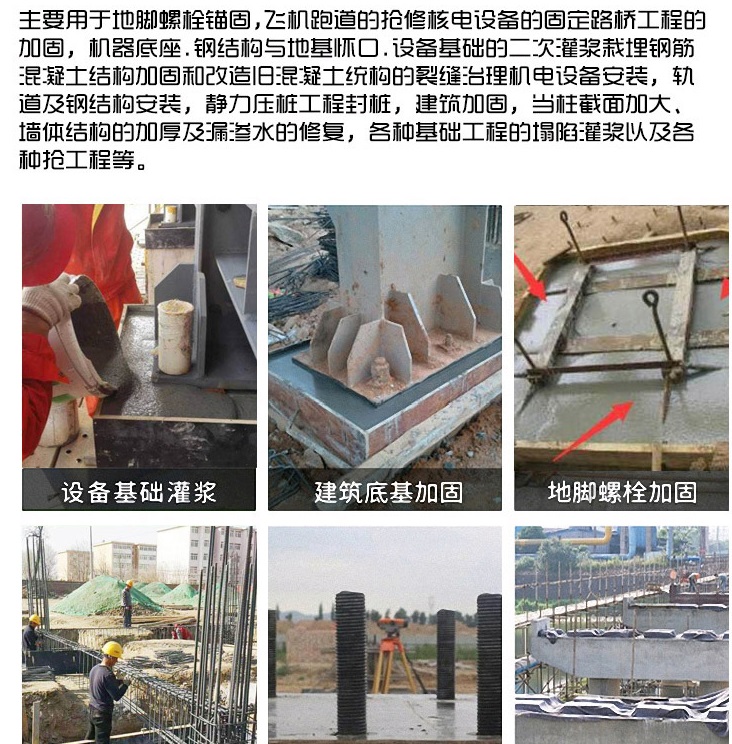

6、設備基礎二次灌漿: ⑴灌漿前,應清潔與灌漿材料接觸的設備底板和混凝土基礎表面,不得有松動的礫石、浮漿、浮灰、油污、蠟等。灌漿前24小時 面應充分濕
潤,灌漿前1小時應清除積水。
⑵二次灌漿時,應從一側灌漿,直至從另一側溢出,不得同時從相對兩側灌漿。灌漿開 進行,灌漿時間應盡可能縮短。

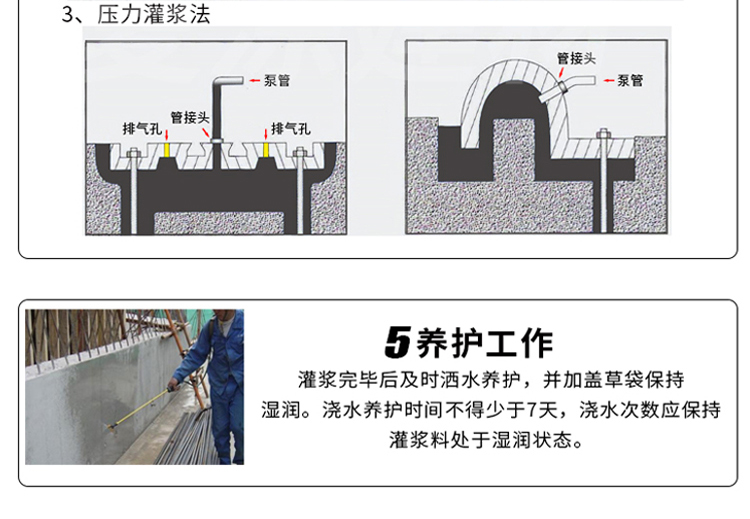

⑶當軌道基礎或灌漿距離較長時,可根據實際工程情況分段施工,每段長度不得超過5m。如果設備底板結構復雜,應采用壓力灌
⑷灌漿過程中嚴禁振動。如有必要,可使用灌漿助推器。助推器沿漿液流動方向的底部療法推動灌漿材料。嚴禁從灌漿層的中部和 材料。
⑸設備基礎灌漿完成后,應在灌漿材料初凝后沿底板邊緣向外界切割45°斜角,如果不能進行切邊處理,應在初凝后用抹刀將灌漿
7、混凝土結構改造及加固灌漿: ⑴與水泥基灌漿材料接觸的混凝土表面應充分鑿毛。
⑵修補混凝土結構時,應清除松脆的混凝土,使其露出鋼筋,并將修補區(qū)域的邊緣切成垂直形狀。
⑶灌漿前應有碎石、灰塵或其它雜物,并對基層混凝土表面進行濕潤。
⑷將混合均勻的灌漿材料倒入模板中,并適當敲擊模板。
⑸當灌漿層厚度大于150mm時,應采取相關措施,防止溫度出現裂縫。
